GLP八千代Ⅴプロジェクト
工事概要
| 工事概要 | 電気設備工事(東京支店) |
|---|---|
| 施工場所 | 八千代市大和田新田 |
| 工事工期 | 令和5年9月13日~令和7年3月31日 |
| 発注元 | 東急建設株式会社東日本建築支店/八千代4ロジスティックス特定目的会社 |
詳細
引込工事(3φ3W 6600V 架空引込 )
受変電設備
・主変電設備(3φ3W 3,750kVA,1φ3W 600kVA)
・サブ変電設備(3φ3W 2,000kVA,1φ3W 300kVA)

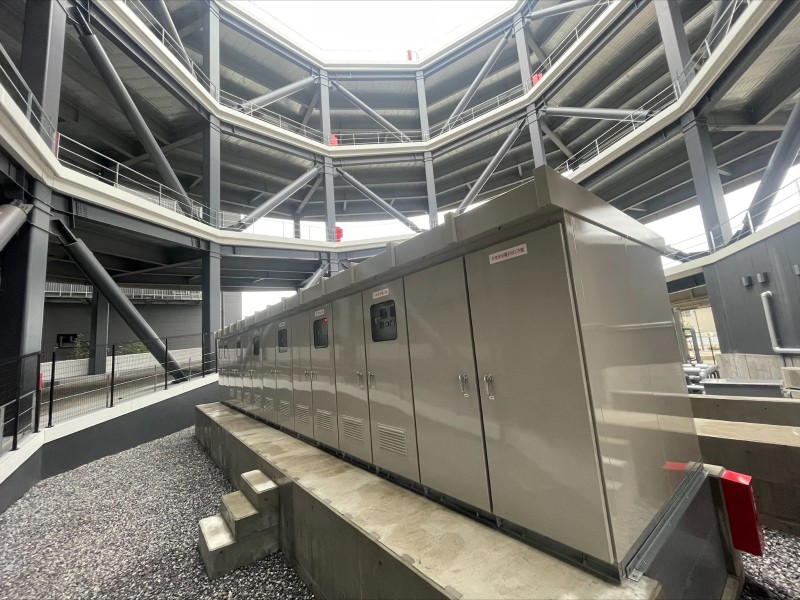

・総出力6,650kVA / 屋外キュービクル方式
発電機設備、幹線設備、動力設備、電灯コンセント設備、誘導・非常灯設備、弱電設備、放送設備、
テレビ共聴設備、インターホン・WC呼出設備、車路管制設備、自動火災報知設備、避雷設備
※別途工事 (ITV設備,入退室管理設備)

担当者のコメント

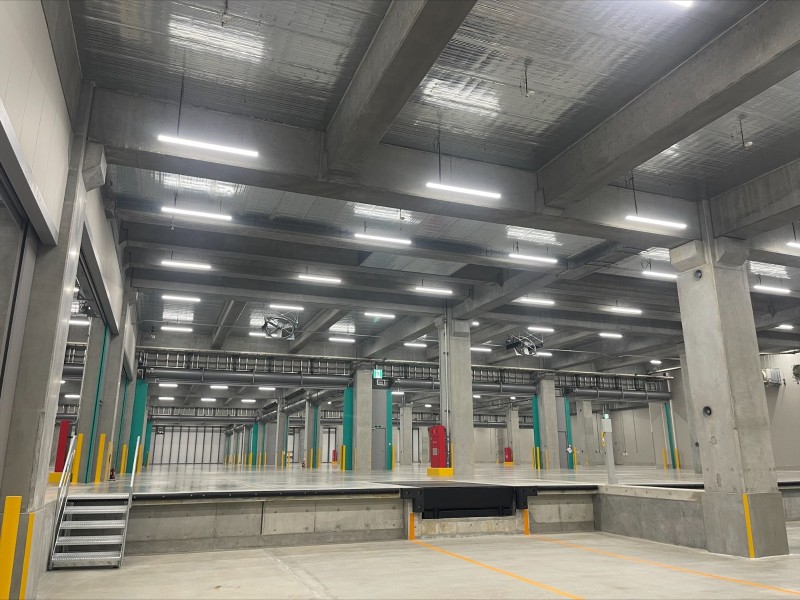

千葉県八千代市に免震構造地上5階建、延床面積約15万平米の大型物流倉庫が2025年3月に完成しました。
主変からサブ変までの高圧ケーブルが400m超、最上階の低圧幹線ケーブルが500mを超えていたこともあり幹線延線作業はかなり手間取りました。又、主変キュービクルがランプ中央部の吹き抜けに設置だったので、地下ピットからのケーブルラックルートの構築には苦労しました。電気設備工程が非常に厳しいものとなりましたが、各担当者、協力業者の皆様のご尽力、並びに北陸支店・大阪支店の助勢のおかげで無事に引き渡しを迎えることができました。ありがとうございました。
